工作动态(2012年2月27日-3月4日)

【作者】  【来源】  【日期】2012/03/05 19:01  【点击】[]

贵州师范大学花溪校区工程建设工作周报

填报部门:中水顾问贵阳院贵州师范大学花溪校区工程建设管理项目部

工作时段:226-3月4

填报日期:201234

工作内容

一周工作情况

备注

项目策划





报批报建

1. 永久垃圾站选址报送花溪高校聚集区指挥部、花溪区环卫局;

2. 督促各参建单位完成施工许可证办理所需资料;

3. 新校区电力规划报审。



招标(询价)与合同管理

一、招标及资格预审文件、公告类

1、审核一期电梯采购及安装招标文件,报指挥部批准;

2、重新发布一期Ⅳ标工程量清单;

3、重新复核一组团景观绿化、图书馆设计招标文件后发招标代理公司;

4、起草一组团运动场边坡挡墙施工竞争性谈判书;

5、道路及管网资格预审文件发布。

二、清单及组价类

1、审核校区17号道路及给、排水工程、室外管网给水及绿化给水、污水、雨水、燃气、消防、强电、弱电及体育场边坡挡土墙招标工程量及单价,其中工程量已审核完毕,不存在很大的差异;道路开挖土方及回填土在清单中缺项,室外管网工程量在电气方面有一定的出入,此工程量清单中缺燃气一项,管网工程中检查井的单价相对较高,因信息价提供不够齐全,室外电气、排水方面的单价暂且没有审核完成,其它单价已审核完成;

2、完成审核一期运动场边坡挡墙工程量及单价、总价;

3、正在对一期Ⅲ标公共教学楼、实验楼进行广联达建模;

4、查找、收集蓄水池施工图纸;

5、审核中铁五局新报送来的400kva变压器及10kv供电线路施工简图和材料统计表和调整预算,看施工单位所报预算检查主材价格及工程量是否合理;

6、参与教学楼、实验楼、学生食堂、学生宿舍铝合金门窗招标文件的内容拟定工作;

7、拍照记录一号动动场边坡挡墙实际施工情况;

8、开始对一期Ⅱ标学生宿舍7号楼进行建模后计算钢筋工程量。

三、合同类

1、审核一期Ⅲ、Ⅳ标二次装修设计合同。

四、其它

1、编写并提交关于“请予尽快启动一组团运动场边坡挡墙施工竞争性谈判书”的报告;

2、对接二期运动场施工、道路及管网施工、一号学生中心(学生食堂)设备设施招标相关工作;



设计与技术管理

1、配合地勘、设计单位对食堂副楼基础进行处理;

2、配合地勘、设计部门对实验楼C区、3#教学楼深孔进行处理,确定机械成孔的处理方案;

3、公共实验楼物电实验室布置、用电负荷修改图发监理、施工单位;

4、督促省水院完成1011#楼地质初勘报告,将资料发科城设计,进行浅基础方案设计;

5、会同贵阳市地勘院商议二号学生运动场边坡处理方案;

6、现场施工单位报送的工程联系单、现场签证组织设计、地勘单位处理后,签署意见。



施工管理

工程

名 称

承包人

分项





一期Ⅲ标教学楼、实验楼

中铁二局

施工进度

本周现场施工进度未能按计划完成,主要原因是:现场地质情况较为复杂,基础开挖工作中遇到溶洞和泥槽,等待设计、地勘进行处理;人力资源投入不足,部分工作面处于闲置的状态,造成现场施工进度滞后。

本周总体形象进度如下:

公共实验楼:A18轴二层顶板梁、板进行钢筋绑扎,完成进度90%;813轴屋面板砼完成浇筑; B110轴一层柱、顶板混凝土浇筑完成;1124轴一层满堂脚手架搭设完成,目前进行柱子钢筋绑扎、焊接;C区场地平整完成,目前进行满堂脚手架搭设,完成50%,基础孔桩方面,由于现场地质情况较为复杂,仍余6个超深桩孔准备作机械成孔施工。

公共教学楼:1#楼二层满堂脚手架搭设完成,目前进行二层柱子钢筋绑扎作业; 2#楼基础施工全部完成,目前进行首层满堂脚手架,完成50%;3#楼由于处于高回填区域,加上地质情况较为复杂,部分桩孔开挖已超出设计标高,目前仍剩余25个未开挖完成,其中超20米深孔根据设计方案准备作机械成孔施工,地梁开挖完成50%;4#5#楼验收合格独立柱基坑、桩孔100个,独基垫层浇筑与孔桩填芯完成84个,余75个基础仍在进行开挖施工;6#楼验收合格51个独立柱基坑、桩孔,余19个基础未开挖完成。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

11#教学楼在进行1层楼的钢筋绑扎;

23#4#5#楼在进行孔桩开挖;

3A区实验楼在进行第三层顶的钢筋绑扎;

4A区和B区的连廊在进行二层顶的钢筋绑扎。

5B区在进行一层顶混凝土浇筑,C区在进行钢筋绑扎;

安全生产处于受控状态。

6、塔吊专项检查:

由于特检证未办下来,所以无安装和使用单位共同验收移交手续;安全检查和维护保养制度的尚未建立和落实;

无两塔吊间的交差吊装缺安全保证措施;缺现场操与指挥人员违规、违章的管理措施;施工现场有少数工人不带安全帽或带安全帽不系带;A区和B区的连廊防护不到位。按监理通知要求整改,一周内整改完毕。



下周重点

1、现场人力资源投入较上周有明显增长,目前施工人数约420人,施工区域仍有部分工作面闲置,造成工程进度受到滞后,需加大民工人数的投入;

2、督促施工项目部尽快开展机械成孔施工;

3、督促施工项目部增加现场管理技术人员,保证施工质量,减少返工作业,加快施工进度。

4继续进行每天安全巡视,检查、督促施工方整改闭合。



一期Ⅱ标学生公寓12611

省建总公司

施工进度

1、本周施工进度基本按计划完成。12-6宿舍楼A~L轴线二层梁、板柱砼浇筑完成,三层模板安装制作,钢筋绑扎、完成80%,M~S轴目前进行四层脚手架搭设,模板安装,完成40%;

212-7学生公寓A~L轴线区域二层梁板砼浇筑完成,三层进行脚手架搭设,模板安装,钢筋绑扎作业,完成50%;M~S轴线区域二层楼面梁板钢筋绑扎;完成80%,预计34日对该区域梁板柱进行砼浇筑;

38#宿舍楼三层梁板砼浇筑完成,四层A~F轴线区域满堂脚手架搭设,模板制作,钢筋绑扎完成50%,9#宿舍楼A~F区域四层楼面模板安装,1-G~1-W2-G~2-P轴线区域三层楼面梁板钢筋绑扎焊接。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

126127128129楼都在进行二层外脚手架管搭设;127129在进行二层安全网的搭设。安全生产处于受控状态。施工现场有少数工人带安全帽不系带和外架工人不系安全绳;塔吊专项检查中发现:由于特检证未办下来,所以无安装和使用单位共同验收移交手续;安全检查和维护保养制度尚未建立和落实;缺少两塔吊间交差施工的安全保证措施;无现场操作与指挥人员违规、违章的管理措施;按监理通知要求整改,一周内整改完毕。



周重点

继续进行每天安全巡视,检查、督促施工方整改闭合。



一期Ⅰ标学生中心、学生公寓1225

中铁五局

施工进度

本周现场施工进度未能完全按计划完成,主要原因为:

112-2#3#5#学生公寓剩余桩孔地质情况复杂,地勘、设计人员需多次现场认定处理,从而影响整个施工进度;

2、人力资源不足,致12-4#学生公寓条基收尾工作迟迟未能完成。

本周总体形象进度如下:

112-1#学生中心主楼1-11-6轴完成三层楼面砼浇筑,正进行三层柱钢筋绑扎;

21-71-14轴进行二层楼面梁板钢筋绑扎,食堂副楼已完成16个机械成孔施工,合格10个,余6个待设计地勘进一步确认处理方案。

312-2#3#学生公寓H-L1-13轴完成二层楼面砼浇筑;4H-L14-24轴完成首层顶板模板关设,目前进行钢筋绑扎;

5A-D1-12进行架空层顶板模板关设;

6H轴、24轴完成条基砼浇筑,正进行剪力墙钢筋绑扎及模板关设;

7、由于地质情况复杂,需地勘、设计人员多次现场认定处理,目前仍余3个桩孔未认定验收。

12-4#学生公寓1-14轴完成二层楼面梁、板砼浇筑,目前正进行二层满堂架搭设;15-32轴范围内条形基础及条形基础外6个基础砼浇筑完成;N轴线上剪力墙基顶至一层地面段墙体砼完成浇筑。

12-5学生公寓R-U轴完成架空层梁板砼浇筑,正进行首层模板关设;R轴线上31#钻孔位孔桩进行方案调整后基础及KJ轴上六个独立柱基砼完成浇筑;余18个基坑已验收合格,预计35日可以浇筑,剩16个基坑待开挖。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

进行123栋孔桩清理;122栋外脚手架管及安全网的搭设;121栋和124栋的扎钢筋、外脚手架管及安全网的搭设;125栋在进行基础钢筋绑扎。安全生产处于受控状态。2月大检查后,安全帽佩戴有很大改观;塔吊专项检查中发现:无两塔吊间的交差施工的安全保证措施;无现场操作与指挥人员违规、违章的管理措施;按监理通知要求整改,在210日前整改完毕。



下周重点

1、学生食堂副楼现场机械成孔16个,合格10个,余6个需地勘设计进一步处理,需密切跟踪协调;

212-2/3#宿舍楼(112#122#123#)基础开挖中地质复杂,目前无设计地勘具体处理方案,需密切跟踪协调;

3、督促地勘单位提供一号学生中心副楼地勘资料,以便该区域的基础全面施工。

4、继续进行每天安全巡视,检查、督促施工方整改闭合。



场平工程

省建四公司

施工进度

由于禁运对外运输渣料(待修复危桥),本周70#71#72#地块未按计划进行施工, 5#8#号地块等沙场占地的问题得到解决,施工单位已对该区域进行场平施工,该区域地表清理工作完成,开挖石方就地回填至砂场区域,完成工程量1m³ 32#挡墙AB1135表高段砼浇筑完成、70#挡土墙基底开挖完成,目前进行毛石砌筑。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

6#7#地块和32#挡墙AB段深基坑开挖。安全生产处于受控状态



下周重点

1、施工场地内的高压线搬迁问题尚未得到解决,影响5#6#地块的后续施工,继续催促有关方解决。

2、由于市政单位爆破施工的原因,部分渣石垮落在73#74#地块中,影响该区域的土方开挖工作,继续协调解决。

3继续进行每天安全巡视、检查、督促。



详勘工程

省水电院

施工进度

本周终孔10个,总进尺约130



工程质量

本周未发生质量事故,工程质量受控



安全环保

121地勘工作已结束。安全生产处于受控状态。



下周重点

1、施工进度严重滞后,要进一步督促承包人增加投入和加强管理;施工现场经常无技术员指导工人施工,需要加强督促与管理。

2、继续进行每天安全巡视、检查、督促。





一期二标体育场

师大产业处

施工进度

本周承包商对体育场挡墙HG段进行开挖及毛石砌筑,毛石砌筑完成约250米。



工程质量

本周未发生质量事故,工程质量受控。



下周重点

要求承包商做好现场施工管理,加快对该区域的挡墙砌筑,以便体育场项目施工。



工程大事记

1228日下午,贵州省教育厅有关领导一行到师大新校区建设项目检查工作,考核业主建设工作目标,师大蒲书记、刘校长、邹书记等领导陪同,建管部韦学品、齐波配合检查。

2、对各施工单位进行塔吊专项检查。





工 程 照 片

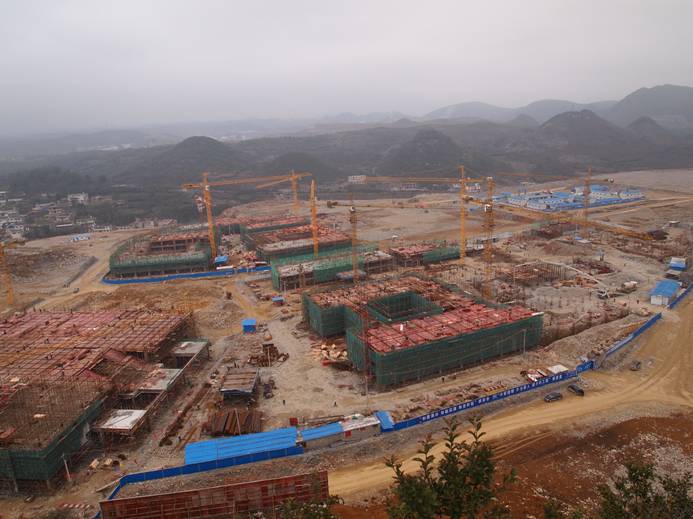

228省教育厅领导到工地视察

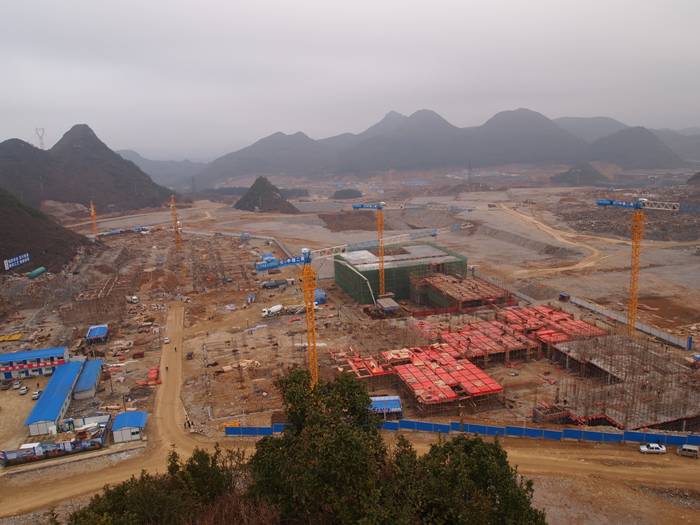

228省教育厅领导到工地视察





建工集团外脚手架上未系安全绳
