贵州师范大学花溪校区工程建设工作周报
填报部门:中水顾问贵阳院贵州师范大学花溪校区工程建设管理项目部
工作时段:3月4日-3月10日
填报日期:2012年3月11日
工作内容 |
一周工作情况 |
备注 | |||
项目策划 |
|
| |||
报批报建 |
1、校区鸟瞰图修改完毕,报送市规划局; 2、督促省建院完成一期单体报建方案图。 |
| |||
招标(询价)与合同管理 |
一、招标及资格预审文件、公告类 1、按指挥部审核意见完善一组团工程电梯采购及安装招标文件并发布; 2、一组团玉山、鹿鸣山及龙文山边坡施工招标文件和控制价发布; 3、新校区一组团及核心区景观绿化、图书馆设计招标文件上网发布; 4、拟定一组团运动场边坡挡墙施工竞争性谈判邀请,并报指挥部审批; 5、审核道路及管网施工招标文件(其中道路管网施工招标技术要求等条款已审完); 6、审核校园环境工程施工招标文件; 7、一组团工程IV标段施工招标开标; 8、拟定一组团工程I、II、III标段铝合金门窗采购招标文件; 9、新校区一组团I、II、III标段内墙地砖比选; 10、与指挥部采购组对接一组团。 二、清单及组价类 1、审核一组团单体施工Ⅰ、Ⅲ标施工预付款; 2、为满足进度报表审核需求,建立一组团II标段教学楼12-7、12-8、12-9号学生宿舍栋钢筋模; 3、为满足进度报表审核需求,建立一组团III标段公共实验楼C栋钢筋建模; 4、进行场内预留土石方计算统计,确保回填及挡墙砌筑所需土石方量; 5、审核中铁五局报送的10kv临时输电线路、变配电设备安装工程预算; 6、审核一组团场内临时施工用水施工预算; 7、编制一组团1#运动场边坡挡墙工程量清单及施工图预算。
三、合同类 1、完善二期一、二、四标设计合同中有关条款; 2、一组团工程施工II标段施工合同签订; 四、其它 1、编写并提交 “关于一期边坡施工工程量清单发布的函”; 2、对接二期运动场施工、道路及管网施工、一期边坡施工、一期电梯采购及安装、一号学生中心(学生食堂)设备设施招标相关工作; 3、与一组团I、II、III标段施工承包商对接铝合金门窗采购的相关事宜; 4、新校区图书馆设计招标因购买招标文件单位不足三家导致流标; 5、新校区一组团工程内装材料及相关问题的讨论; 6、拟文回复贵州建工集团报送的“关于一组团施工II标段合同包干价的申请报告”; 7、拟文回复广州宏达监理报送的“关于一组团施工III标段部分桩孔改为机械成孔的报告”。
|
| |||
设计与技术管理 |
1、督促、配合省建院完成会议中心、礼堂方案设计,并报学校使用单位审查; 2、督促、配合科城完成4#楼一层建筑平面修改,报学校使用单位审查; 3、督促、配合科城按后勤部门提供的食堂厨具进行建筑、结构施工图修改; 4、现场发现4、5号教学楼地下室钢筋混凝土挡土墙设计有误,要求设计单位进行修改; 5、配合地勘、设计单位食堂副楼孔桩进行处理; 6、对一号运动场挡墙进行技术交底; 7、校行政楼施工单位进场前的准备; 8、督促监理单位完成一期范围内的道路路基验收; 9、将厂家设计的窗型图、二次装修设计送设计单位确认。 |
| |||

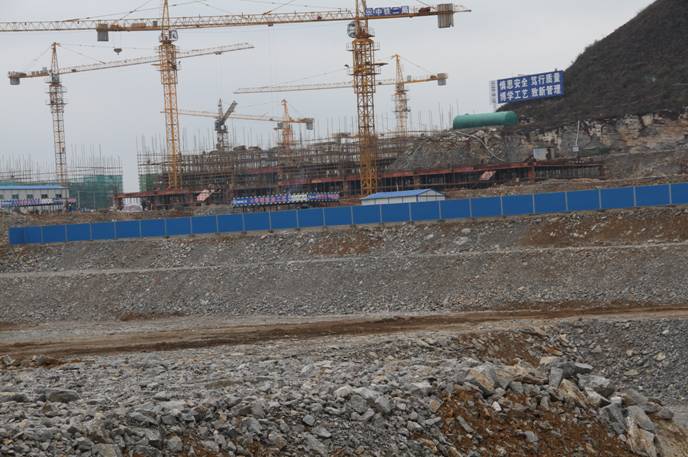

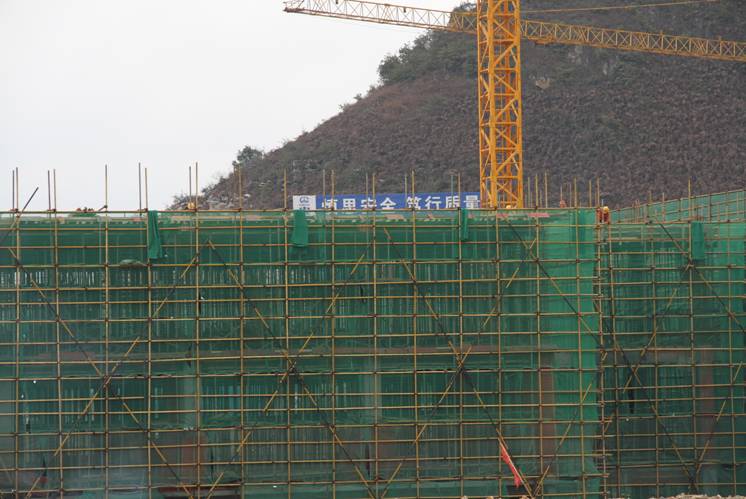

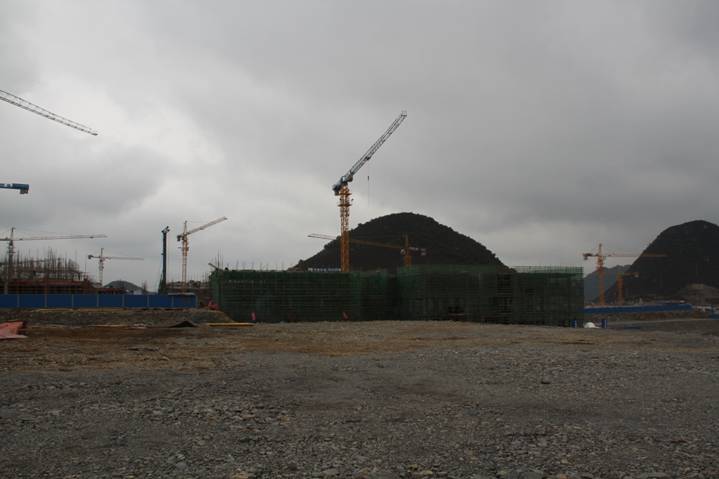

施 工 管 理 |
工 程 名 称 |
承包人 |
分项 |
|
|
一期Ⅲ标教学楼、实验楼 |
中铁二局 |
施工进度 |
本周现场施工进度未能按计划完成,主要原因是:施工现场人力资源投入不足,施工作业面仍有闲置的情况,工程进度滞后;现场地质情况较为复杂,实验楼、教学楼基础开挖过程中遇到溶洞,等待设计、地勘进行处理; 本周总体形象进度如下: 公共实验楼: A区1~8轴屋面板钢筋绑扎,完成进度90%,预计3月12日能对该区域进行砼浇筑;8~13轴一、二层目前进行满堂架及模板拆除,垃圾清理,开展填充墙砌筑前的准备工作。 B区1~10轴三层楼地面梁、板砼浇筑完成,目前进行三层满堂架搭设、模板安装,完成40%;11~24轴二层满堂架搭设,模板制作、安装,柱子钢筋绑扎,完成40%。 C区由于现场地质情况较为复杂,仍余6个超深桩孔正进行机械成孔施工,影响该区域架子搭设、模板安装。整个一层满堂架搭设完成60%。 公共教学楼: 1#楼三层满堂脚手架搭设完成,柱筋绑扎完成,预计3月13日梁、板、柱钢筋绑扎完成。 2#楼二层梁板钢筋绑扎完成,预计3月12日完成砼浇筑。 3#楼8-22轴范围地梁垫层浇筑、砖模砌筑完成,承包商正对该区域进行地梁钢筋绑扎;其余区域由于地处高回填区域,加上地质情况较为复杂,桩孔开挖已超出设计标高,目前仍未满足规范对持力层要求,其中15个超深桩孔(超20米的深孔)根据地勘、设计要求改为机械成孔,余10个桩孔目前进行人工继续开挖施工。 4#、5#楼由于受地质条件影响,部分桩孔开挖遇溶洞,需设计提供处理方案,受此因素及人力资源投入不足影响,目前仍余45个桩孔需继续进行处理、施工。 6#楼已完成60个孔桩及独立基础的开挖,仍有18个基础孔桩在进行开挖施工。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周未发生轻伤及以上事故,安全生产、环境保护基本受控;建管部向施工单位负责人提出现场安全管理人员偏少的要求,正在落实过程中;3月9日C区塔吊钢筋超重,下滑砸坏围档及电线后拉断电杆,未造成人员与财产损失。建管部已约谈宏达总监代表,要求确定专职安全员,并要求负责任、主动进行安全监理;对于塔吊运行时司机未按电铃、司索人员有时捆绑材料不牢、高空作业有时不正确系带等,已要求监理按《贵州师范大学;花溪校区建设项目奖惩条例》进行管理。施工用电基本正常;外脚手架基本按要求搭建、大部分孔洞已进行围档;正在继续完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施和现场操作与指挥人员违规管理措施。3月8日建管部派员参加“贵州花溪大学城建设项目安全生产专题会"。 |
| |||
下周重点 |
1、3#、4#、5#教学楼施工现场人力资源投入仍然不足,工程进度严重滞后,将重点督促承包商增加施工班组人数投入; 2、机械成孔设备已进场并开始施工,按计划需完成26个机械成孔施工,成孔速度将直接影响C区公共实验楼、3#公共教学楼施工进度,项目管理部将密切协调设计、地勘、承包单位,加快机械成孔施工进度。 3、继续督促施工单位增加现场安全管理人员,加大力度督促监理、施工安全员做好现场安全管控工作;14日下午14:30分召开“3.9”塔吊吊物下滑事件剖析会;催促完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施、现场操作与指挥人员违规措施、违章的管理措施;检查监理单位安全管理落实情况。 |
| |||
一期Ⅱ标学生公寓12-6~11栋 |
省建总公司 |
施工进度 |
本周施工进度基本按计划完成。 12-6宿舍楼A~L轴线三层梁、板柱砼浇筑完成,四层模板安装制作,钢筋绑扎、完成80%,M~S轴目前进行四层脚手架搭设和模板安装,完成90%。 12-7学生公寓A~L轴线区域三层梁板砼浇筑完成,四层进行脚手架搭设,模板安装,钢筋绑扎作业,完成70%;M~S轴线区域二层楼面梁板钢筋绑扎,完成80%,预计3月4日对该区域梁板柱进行砼浇筑 8#宿舍楼三层梁板砼浇筑完成,四层A~F轴线区域满堂脚手架搭设,模板制作,钢筋绑扎完成50%,9#宿舍楼楼A~F区域四层楼面梁板柱砼浇筑完成,1-G~1-W至2-G~2-P轴线区域四层楼面梁板钢筋绑扎焊接。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周未发生轻伤及以上事故,安全生产、环境保护基本受控;施工单位现场安全管理人员基本履职;已要求安全监理员,要大胆、主动抓好现场安全管控工作;对现场塔吊运行时存在司机未按电铃、高空作业未正确系带等问题,要求监理按《贵州师范大学花溪校区建设项目奖惩条例》进行管理。外脚手架按要求搭建、施工用电基本正常;继续催促完善两台塔吊间交差施工的安全保证措施;塔吊大臂下400V线路的安全保护措施;现场操作与指挥人员违规、违章的管理措施。 |
| |||
下周重点 |
1、由于施工现场进行交叉流水作业,施工作业区有凌乱现象,要求承包商加强对成品及半成品的保护,严格控制工程质量;督促监理、施工单位加强质量资料清理与完善,组织地基与基础分部工程验收工作。 2、加大力度督促监理主动进行安全管理,催促完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施、现场操作与指挥人员违规措施、违章的管理措施;检查监理单位安全管理相关事项落实效果。 |
| |||
一期Ⅰ标学生中心、学生公寓12-2~5栋 |
中铁五局 |
施工进度 |
本周现场施工进度未能完全按计划完成,主要原因为:学生食堂副楼基础依据地勘补充资料所作设计方案调整后完成的机械成孔未能及时得到设计地勘确认;12-2#、3#学生公寓剩余123#、124#钻孔位桩孔最终结构调整方案设计未能及时提供;人力资源不足,部分施工作业面处于闲置状态。 本周总体形象进度如下: 12-1#学生中心主楼1-6轴完成三层楼面梁、板钢筋绑扎,7-14轴完成三层楼面50%梁、板模板安装;食堂副楼已完成25个机械成孔施工,但因现场地质情况复杂,需地勘、设计人员对该区域基础持力层进一步确认。 12-2#、3#学生公寓H-L交1-13轴完成三层楼面梁、板砼浇筑完成;H-L交14-24轴完成三层楼板钢筋绑扎;A-D交1-22架空层顶板梁、板砼浇筑完成;A-D轴交23-24轴范围余122#钻孔位基础持力层待设计最终确认,123#、124#两钻孔位桩孔待设计出具结构调整方案。 12-4#学生公寓1-14轴完成三层楼面梁、板砼浇筑,目前正进行四层模板安装、梁板钢筋绑扎;15-32轴范围内二层楼面模板安装完成,梁板钢筋绑扎完成百分之70%。 12-5#学生公寓R-U轴完成二层楼面模板安装;A-G轴完成四层楼面钢筋绑扎;G-R轴余N轴线上6个基础正进行开挖施工。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周未发生轻伤及以上事故,安全生产、环境保护基本受控;施工单位现场安全管理人员基本履职;已找监理安全人员交谈要大胆、主动抓好现场安全管理工作;对现场塔吊运行时存在司机未按电铃、高空作业未正确系带等问题,要求监理按《贵州师范大学花溪校区建设项目奖惩条例》进行管理。外脚手架按要求搭建、施工用电基本正常;继续催促完善两台塔吊间交差施工的安全保证措施;塔吊大臂下400V线路的安全保护措施;现场操作与指挥人员违规、违章的管理措施。 |
| |||
下周重点 |
1、加大协调力度,确保12-1#副楼基础设计方案调整后完成的机械成孔及时得到设计地勘确认。 2、密切跟踪协调,督促设计单位尽快落实12-2#、3#学生公寓124#、123#钻孔位桩孔处理方案。 3、加大力度督促监理主动进行安全管理,催促完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施、现场操作与指挥人员违规措施、违章的管理措施;检查监理单位安全管理相关事项落实效果。 |
| |||
场平工程 |
省建四公司 |
施工进度 |
由于临时道路待修复,现场无法安排渣土外运,本周施工进度未按计划完成。 本周工程进度形象如下: 5#~8#地块开挖石方就地回填至砂场1号公路附近区域,完成工程量2万m³; 32#挡墙AB段1136标高段砼浇筑完成,1137、标高段模板安装,预计3月11日能对该区域进行砼浇筑,70#挡土墙进行浆砌毛石施工。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周未发生轻伤及以上事故,安全生产、环境保护受控;监理安全员基本履职、施工单位的安全管控基本到位;催促上报6#、7#地块爆破施工安全方案。 |
| |||
下周重点 |
1、施工场地内的高压线搬迁问题尚未得到解决,影响5#、6#地块的后续施工,继续催促有关方解决。 2、由于市政单位爆破施工的原因,部分渣石垮落在73#、74#地块中,影响该区域的土方开挖工作,继续协调解决。 3、督促场平施工单位抓紧公路换填施工,尽快移交公用道路地块,便于明确道路安全管理与维护职责。 继续督促完成爆破施工安全方案。 |
| |||
详勘工程 |
省水电院 |
施工进度 |
本周终孔13个,总进尺约170米,完成工作内容为32#地块地基控制性钻探。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周未发生轻伤及以上事故,安全生产、环境保护基本受控;监理安全员基本履职,详勘单位专职安全员未到位。 |
| |||
下周重点 |
1、施工进度严重滞后,要进一步督促承包人增加投入和加强管理;施工现场经常无技术员指导工人施工,需要加强督促与管理。 2、督促专职或兼职安全员到位。 |
| |||
