贵州师范大学花溪校区工程建设工作周报

填报部门:中水顾问贵阳院贵州师范大学花溪校区工程建设管理项目部工作时段:219-26日填报日期:2012226

工作内容

一周工作情况

备注

项目策划

经过建管部近1个月的筹备,在现场营地召开了《师大新校区总图道路、综合管网评审会》。高校聚集区指挥部、供水公司、供电局、燃气公司、电信公司、城投公司、贵州省建筑设计院、市政设计院、师大指挥部、建管部等单位与会,对师大新校区总图道路、综合管网与周边花燕路、栋青路、思雅路等市政道路接口问题进行了认真讨论,为师大今后水、电、燃气、电信等的正常使用奠定了坚实基础。

报批报建

1、按规划局修改意见,配合省建院、广州科城修改单体外立面效果图,计划226日将规划方案文本报送规划局;

2、督促各参建单位完成施工许可证办理所需资料,其中建设单位、中铁五局、建工集团、省建四公司、贵阳院监理已完成资料;

3、督促省建院在下周内完成单体设计1标段报建资料;

招标(询价)与合同管理

一、招标及资格预审文件、公告类

1、一组团校园景观施工招标公告发布;

2、按有关会议精神修改边坡(一组团玉山、鹿鸣山、龙文山边坡)、道路(含道路边坡及台地边坡)及管网的施工监理招标文件后发招标代理公司;随后招标代理公司上网发布招标文件;

3、按有关会议精神修改景观绿化、图书馆设计招标文件后发招标代理公司;

4、按有关会议精神修改一组团玉山、鹿鸣山、龙文山边坡施工招标文件;

5、按有关会议精神修改总图道路、管网施工资格预审招标文件后发招标代理公司;

6、确定一组团二装施工按先委托设计后进行施工招标的方式进行;

7、一组团I、IIIII标段主要材料(暂定价格材料)采购招标相关问题协调;

7、审核一期电梯采购及安装招标文件。

二、清单及组价类

1、审核中铁五局一期Ⅰ标400kva变压器及10kv供电线路预算;

2、完成行政楼、教学楼及实验楼各楼外装修甲控材料综合单价比对,确定装修规格及控制费用;

3、抽算一个单体工程的钢筋量比对招标工程量清单钢筋量是否偏差;

4、复核龙文山、玉山、鹿鸣山边坡工程量及组价;

5、审核道路、排水、管网工程量;

6、收集32号挡墙相关资料并初步核算量价;

7、统计省建四公司(场平施工)机械数量。

三、合同类

1、参与一组团施工II标段合同洽谈并督促I、III标段合同签订;

2、对接二组团IIIIV标段设计合同有关条款;

3、督促一组团施工监理III标段合同签订;

4、新校区项目平场施工

四、其它

1、编写并提交关于“请予尽快启动一组团学生中心(学生食堂)设备设施采购及安装”的报告;

2、起草“一组团IIIIII标段主要材料采购要求的函件并下发各承包商”;

3、修改并完善“新校区项目建设相关问题讨论会议纪要(2012.2.142012.2.18两次)”

4、编写并提交关于“二组团运动场含附属建筑施工招标的建议”报告;

5、对接二组团运动场、二次装修(Ⅲ、Ⅳ标)施工招标相关工作;

6、起草219日有关招标文件及资格预审文件会议纪要内容;

7、一组团IV标段(行政楼)施工招标拟于228日开标;

8、协调并督促中铁二局编制并提交临时用水施工方案及预算。

设计与技术管理

1、参加大学城指挥部组织的会议,确定新校区垃圾站的选址;

2、按217日的会议精神,220日督促科城、市建院完成一、二号学生运动场的方案的修改;师大体育学院签字认可。目前要求两家设计单位深化设计中;

3、按216日会议精神,督促华坤设计按320日的节点时间,完成施工图、工程量清单编制工作;

4、督促省院尽快按216日会议精神,完成会议中心、礼堂方案;

5、将食堂副楼的补勘资料发科城设计,设计单位于223日将基础修改方案发出;

6、与省建院、省水院确定3#教学楼128#孔(34米深孔)处理方案;

7、与省建院、中铁二局商议、确定1#教学楼架空层楼梯,基础布置等修改方案;

8、建管部组织指挥部、中水院监理部,对师大产业处(一号运动场边坡挡墙施工单位)进行技术交底;

9、现场施工单位报送的工程联系单、现场签证组织设计、地勘单位处理后,签署意见。

施 工 管 理

承包人

分项

一期Ⅲ标教学楼、实验楼

中铁二局

施工进度

本周现场施工进度未能完全按计划完成。主要体现在:实验楼C区、3#4#5#6#公共教学楼基础开挖进度严重滞后,较计划独基、桩孔成型共计少完成143个;查询原因是:孔桩班组人力资源严重不足;施工场地地质情况复杂,需地勘及设计人员现场处理的桩孔较多,如实验楼C区剩余8个桩孔超设计深度较多但仍未到达地勘单位认可的持力层,3#教学楼128#钻孔位超深桩孔设计调整方案迟迟未确定;受玉山边坡安全隐患影响,4#5#教学楼基础不能全面开挖等。

本周总体形象进度如下:

公共实验楼:①AA-1A-8-2.35m层梁板浇筑完成,正进行二层满堂脚手架搭设,A-10A-16轴完成6.65m标高屋面梁、板模板安装,正进行钢筋绑扎;②BB-1B-10轴一层满堂脚手架搭设、梁模板安装及柱钢筋绑扎焊接完成,B-11B-24轴地梁浇筑完成,地面平整完成;③C区余8个超深桩孔待地勘、设计处理外,其余基础均完成开挖、浇筑,目前正进行完成基础部位地梁基槽砖模砌筑、地梁钢筋绑扎。

    公共教学楼:①1#楼余1个独立柱基坑待地勘确认处理外,其余基础均验收合格已隐蔽,完成基础部位施工单位已完成基顶至4.00标高段柱子钢筋焊接,目前正进行一层满堂脚手架搭设,模板制作、安装作业。2#楼独立柱基坑余1个正开挖,其余验收合格,孔桩剩余1个正施工,其余验收合格,施工单位正在准备桩身浇筑;③3#楼孔桩开挖仍剩余45个未完成开挖验收,其余均浇筑完成;④4#5#楼独立柱基验收合格23个、桩孔验收合格6个,剩余58个孔桩未完成开挖验收;⑤6#楼独立柱基验收合格5个、桩孔验收合格12个,剩余22个孔桩、7个独立柱基未完成开挖验收。

工程质量

本周未发生质量事故,工程质量受控。

安全环保

进行A区实验楼3楼外脚手架管及安全网的搭设;进行施工现场围栏施工;进行4#楼边坡危石清除; 3#4#5#楼在作孔桩开挖,目前人工挖孔桩的孔深已达34,存在较大的安全隐患,已向建管部经理反映。对于深孔桩施工已要求施工单位蔡成会负责配齐安全绳,监理何永文负责安排督促佩戴。存在民工挖孔桩放炮飞石较高;监理周例会上已提出人工挖深孔桩存在较大安全隐患,请技术部门考虑其它方案。两塔吊的大臂与钢丝绳碰挂,存在安全隐患,已在周安全监理例会上要求进行整改。安全生产处于受控状态。

下周重点

1、投入民工人数仅200人左右,应投人数400人,造成工程进度滞后,部分工作面闲置,尤其是地基与基础施工,需要加大力度督督促承包人增加投入。2继续进行每天安全巡视,检查、督促施工方整改闭合情况,进行塔吊专项安全检查。

一期Ⅱ标学生公寓12611

省建总公司

施工进度

本周施工进度基本按计划完成。

6#学生宿舍楼主体二层柱、楼面梁浇筑完成,二层满堂脚手架搭设完成,主体二层施工完成65%

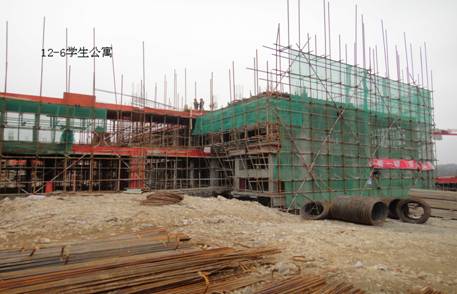

    7#学生宿舍主体一层施工完成100%,二层楼面梁板钢筋绑扎、模板安装完成90%

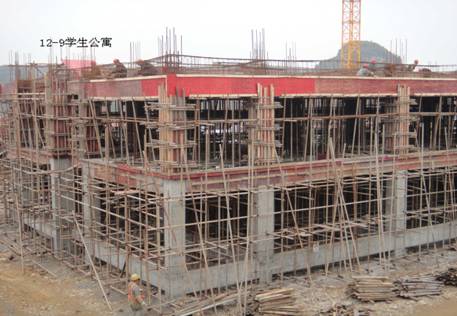

8#9#学生宿舍楼主体二层施工完成65%;轴线1-A~1-F2-A~2-F区域二层柱浇筑完成,三层楼面梁板模板安装完成,梁钢筋绑扎完成70%;轴线1-G~1-W2-G~2-P区域二层进行满堂脚手架搭设,模板制作安装,柱钢筋绑扎作业,梁浇筑完成。

工程质量

本周未发生质量事故,工程质量受控。

安全环保

6#7#8#9#楼都在进行外脚手架管及安全网的搭设;进行施工现场围栏施工;存在外脚手架进度慢于主体进度、施工现场材料堆放混乱、高空作业不系安全带。监理安全例会上已要求施工单位负责人加快外脚手架搭设与整改 。安全生产处于受控状态。

下周重点

1、由于近期出现阴雨天气,影响砼浇筑施工作业,要求承包商合理安排砼浇筑时间,注意半成品砼的养护,保证施工质量;虽然工程进度基本满足要求,但仍然需要高度关注每天的人力投入,力争四月上旬楼房全部封顶;

2继续进行每天安全巡视,检查、督促施工方整改闭合情况,进行塔吊专项安全检查。

一期Ⅰ标学生中心、学生公寓1225

中铁五局

施工进度

本周现场施工进度基本按周计划进行,但施工进度仍然落后于总进度,体现在:12-1#学生中心副楼刚完成基础结构方案调整设计工作,施工单位正作施工准备;12-5#学生公寓31#孔位地质情况复杂,目前正进行基础结构方案调整所需受力点持力层钎探,待钎探结果提交后,再做具体处理调整方案设计;12-23#学生公寓余15个桩孔由于地勘单位对持力层认定困难,待施工单位完善安全措施后方能进行持力层认定工作。

本周总体形象进度如下:一号学生中心主楼1-1—1-9轴完成二层楼面梁、板砼浇筑,正进行二层柱钢筋绑扎;1-10—1-14轴完成二楼楼面梁板钢筋绑扎,验收合格后可进行砼浇筑。

12-2#3#学生公寓已完成基础孔桩承台浇筑40个,15个孔桩继续施工H-L1-13完成架空层柱、梁板混凝土浇筑,正进行二层柱箍筋绑扎;H-L14-24轴完成架空层满堂架搭设,正进行梁板模板关设;A-D1-12完成架空层满堂架搭设,正进行梁板模板关设。

12-4宿舍楼1-14轴完成二层楼地面梁、板砼浇筑;15-32轴范围内条形基础及条形基础外6个基坑已验收合格,施工单位将进行隐蔽。

12-5宿舍楼R-U轴完成架空层层满堂架搭设,正进行梁板模板关设;R轴线(除31#钻孔位孔桩外)完成架空层剪力墙钢筋绑扎,正进行模板关设;余20个基坑基桩孔继续开挖施工。

工程质量

本周未发生质量事故,工程质量受控。

安全环保

进行2#楼孔桩开挖;3#楼外脚手架管及安全网的搭设;1#楼和4#楼在扎钢筋和外脚手架管及安全网的搭设;进行施工现场围栏施工;两塔吊的在大臂与钢丝绳碰挂,存在安全隐患,已周安全监理例会上要求进行整改。存在个别高空作业不系安全绳、安全帽佩戴不符要求等习惯性违章。安全生产处于受控状态

下周重点

1、投入民工人数仅150人左右,应投人数300人,造成工程进度滞后,部分工作面闲置,尤其是食堂主楼施工民工投入严重不足,需要加大力度督促承包人增加投入。

2、由于现场地质情况较差,个别遇到溶洞的桩孔和少量一次性成孔施工偏差还在处理中,需高度关注技术管理工作,避免对施工进度造成影响。

3、未进行持力层认定桩孔,下周施工单位将安装钢护筒,保证持力层认定工作安全进行,项管部除做好配合协调工作外,需高度关注过程的安全管理。

4继续进行每天安全巡视,检查、督促施工方整改闭合情况,进行塔吊专项安全检查。

场平工程

省建四公司

施工进度

由于禁运对外运输渣料(待修复危桥),本周21#22#70#71#72#地块现场无法施工,其余施工开挖基本处于停工状态;58#地块主要进行地表清理工作,为下一步做爆破开挖做准备;本周70#挡墙、32#挡墙AB段基底开挖完成,现场清理淤泥;70#挡墙施工便道修筑。参建各方已对72#挡墙基底开挖工程量进行现场收方。

工程质量

 本周未发生质量事故,工程质量受控。

安全环保

进行12-1地质勘探。施工面积小、工作量小。工人和设备相对少。个别工人佩戴安全帽不达要求。安全生产处于受控状态。

下周重点

1、施工场地内的高压线搬迁问题尚未得到解决,影响9#12#13#地块的后续施工,继续催促有关方解决。

2、由于市政单位爆破施工的原因,部分渣石垮落在73#74#75#地块中,影响该区域的土方开挖工作,继续协调解决。

3、外运道路未解决好所以施工单位无法进行外运工作,请业主及时与相关部门协调解决。

432号挡墙AB段深基坑边坡塌方监视与控制,坑内人员安全;继续进行每天安全巡视、检查。

详勘工程

省水电院

施工进度

本周终孔11个,总计完成24个,总进尺153,剩余12个孔未钻勘。

工程质量

本周未发生质量事故,工程质量受控。

安全环保

继续进行每天安全巡视、检查、督促。

下周重点

1、施工进度严重滞后,要进一步督促承包人加强管理,进快完成食堂副楼的钻勘;

2继续进行每天安全巡视、检查、督促。

工程大事记

224上午9:30,建管部组织各单位在临时营地召开师大花溪校区道路及综合管网图纸评审会议。

工程照片

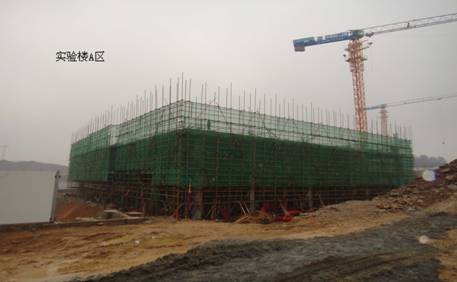

Ⅲ标段A区实验楼外脚手架管及安全网的搭设

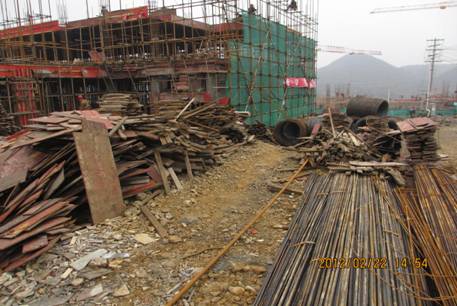

Ⅱ标段材料堆放混乱
