当前位置: 新校区>>建设动态>>正文

工作动态(2012年2月13日-月2月19日)

【作者】王杰  【来源】新校区建设办公室  【日期】2012/02/23 14:30  【点击】[]

贵州师范大学花溪校区工程建设工作周报

填报部门:中水顾问贵阳院贵州师范大学花溪校区工程建设管理项目部工作时段:212-19日填报日期:2012218

工作内容

一周工作情况

备注

项目策划

师大花溪校区综合管网总图审查会筹备。



报批报建

1、按规划局修改意见(规划指标与可研报告指标一致),配合省建院修改完成修规总平面图,于17日报送规划局审批;

2、督促各参建单位完成施工许可证办理所需资料;

3、督促广州科城完成了单体设计2标段报建资料,计划于220日报花溪区规划局审查;

4、督促省建院在下周内完成单体设计1标段报建资料。



招标(询价)与合同管理

一、招标及资格预审文件、公告类

1、完成新校区一组团景观绿化、图书馆设计招标文件审核,报请并获指挥部评审批准发布;

2、完成一组团玉山、鹿鸣山、龙文山边坡施工招标文件审核,报请并获指挥部批准发布;

3、完成新校区边坡(一组团玉山、鹿鸣山、龙文山边坡)、道路(含道路边坡及台地边坡)及管网的施工监理招标文件审核,报请并通过指挥部批准发布;

4、完成总图道路、管网施工资格预审招标文件的审核,报请并获指挥部的批准发布;

5、讨论并确定一组团部分主要材料的招标采购方式;

6、开展一组团IIIIII标段二装招标相关工作对接(与指挥部、跟踪审计、招标代理);

7、审核校园景观施工招标公告。

二、清单及组价类

1、审核中铁五局报送的新增10kv输电线路(含变配电设备)施工预算;

2、审核边坡支护施工工程量清单项目及工程量;

3、计算一期Ⅲ、Ⅳ标二次施工设计装修幕墙及玻璃顶工程量;

4、开展对设计单位提交的总图道路、管网工程量清单及组价的审核工作;

5、一组团Ⅳ标(行政楼)招标控制价经指挥部审批,同意按照跟踪审计单位审核的控制价进行发布。

三、合同类

1、完成一组团施工IIIIII标段合同文件的评审、洽谈及报批工作;

2、完成一组团施工监理合同的评审、洽谈及报批工作;

3、完成二组团IIIIV标段设计合同评审、洽谈及报批工作;

4、完成新校区场地平整施工补充合同的签订工作。

四、其它

1、对月进度申报表进行完善和补充;

2、汇总并对比分析一组团Ⅰ、Ⅱ、Ⅲ标段投标文件中费率;

3、编制并提交“启动一号学生中心卫生热水供应系统(带方案投标)”的报告;

4、拟定并报送“对70#~71#地块爆破松动石方转运相关意见”的报告;

5、编写并提交“关于启动70#地块边坡支护处理施工招标”的报告;

6、通过竞争性谈判确定了“二期运动场施工招标、总图道路及管网施工(含监理)招标、一组团范围景观绿化施工招标等项目的招标代理。



设计与技术管理

1、督促、配合华坤设计院完成一期绿化、景观方案设计,于216日通过指挥部审查;

2、督促、配合贵州省建筑设计院完成会议中心、礼堂方案设计,于216日通过指挥部审查;

3、督促、配合贵阳市建筑设计院完成二号学生运动场方案设计,于217日向使用单位(师大体育学院)汇报。使用单位对一、二号运动场均提出了修改意见,要求设计单位在下周一完善后,报使用单位签字认可;

4、经与省建筑设计院沟通,设计单位同意根据现场情况取消12#教学楼地梁,45号教学楼地下室钢筋混凝土底板;节约了工期;

5215日,由师大教务处组织,建管部、省建院与师大物理学院、教科院就公共实验楼的专业实验室插座用电负荷、空调用电等进行了对接;

6、督促后勤集团尽快提供厨具水、电施工图;

7、落实12标段设计图纸会审(土建、设备),各参建单位签字完毕,219日发出;

8218日,收到新建办发来《实验楼广播设计图》;

9、配合科城设计完成23号楼ZK10440米深孔的技术处理;

10、督促科城设计完成23号楼架空层地梁修改;

11、落实实验楼B区梁抬柱修改方案;

12、填报发改委重大项目半月报。



施 工 管 理

承包人

分项





一期Ⅲ标教学楼、实验楼

中铁二局

施工进度

本周现场施工进度未能完全按计划完成。主要体现在:2#3#4#5#6#公共教学楼基础开挖进度严重滞后,较计划基坑、桩孔成型少完成121个,查询原因是孔桩班组人力资源严重不足,217日监理例会已责成承包单位务必220日补充不足的劳动力。

本周总体形象进度如下:公共实验楼AA-1A-8轴二层梁模板施工全部完成、A-8A-133层梁钢筋绑扎全部完成; BB-1B-10轴地梁砼浇筑全部完成、B-11B-24轴地梁钢筋绑扎完成;C区仍余7个桩孔正进行开挖施工,其余基础均完成开挖、浇筑。

公共教学楼1#楼独立柱基坑余4个未完成,其余基坑合格施工单位正隐蔽,桩孔全部验收合格,施工单位正隐蔽;2#楼独立基坑余5个正开挖,其余合格,孔桩剩余5个正施工,其余合格孔施工单位正在准备桩身浇筑;3#楼孔桩开挖仍剩余59个未完成开挖验收,其余均浇筑完成;4#5#楼独立柱基坑、桩孔未进行验收;6#楼独立柱基坑、桩孔未进行验收,进度严重滞后。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

本周未发生安全、环保事故,安全生产处于受控状态。节后工人安全教育在进行中。正在进行现场围档施工。工人住宿条件差及生活场地垃圾未清理,在整改中。在施工用电专项已检查正在整改进行中。检查出的安全隐患,由监理开出整改通知书,让施工方整改闭合,监理复查后,送建管部备案。



下周重点

投入民工人数仅140人左右,应投人数300人,造成工程进度滞后,部分工作面闲置,尤其是地基与基础施工,需要加大力度督督促承包人增加投入。



一期Ⅱ标学生公寓12611

省建总公司

施工进度

本周施工进度基本按计划完成。6#学生宿舍楼主体一层施工全部完成; 7#学生宿舍楼基础开挖作业全部完成,砼浇筑完成100%,架空层进行满堂脚手架搭设,模板安装制作,钢筋绑扎作业完成100%,主体一层施工完成75%8#9#学生宿舍楼基础开挖作业全部完成,基础砼浇筑完成100%;架空层进行满堂脚手架搭设,模板制作安装,钢筋绑扎作业,完成100%,主体一层施工完成100%



工程质量

本周未发生质量事故,工程质量受控。



安全环保

本周未发生安全、环保事故,安全生产处于受控状态。节后工人安全教育在进行中。在施工用电专项已检查,正在整改进行中。检查出的安全隐患,由监理开出整改通知书,让施工方整改闭合,监理复

查后,送建管部备案。



下周重点

由于近期出现雨夹雪天气,影响砼浇筑施工作业,要求承包商合理安排砼浇筑时间,注意半成品砼的养护,保证施工质量;虽然工程进度基本满足要求,但仍然需要高度关注每天的人力投入,力争四月上旬楼房全部封顶。



一期Ⅰ标学生中心、学生公寓1225

中铁五局

施工进度

本周现场施工进度基本按周计划进行,但施工进度仍然落后于总进度,体现在:12-1#学生中心副楼正进行基础结构方案调整补勘工作,副楼基础仍未施工;由于机械成孔孔底持力层认定采用物探手段未被地勘单位认可,致成型的12-23#12-4#12-5#学生公寓桩孔持力层认定工作严重延缓,目前仍余60个桩孔未验收隐蔽。

本周总体形象进度如下:一号学生中心主楼完成基础施工,一层1-1—1-9轴完成二层楼面梁板支模,1-10—1-14轴完成一层柱钢筋绑扎及验收12-2#3#学生公寓完成独立柱基砼浇筑65个、孔桩填芯92个,余11个基坑、孔桩正施工; 12-4#学生公寓完成41个孔桩及121个条基外柱基施工,余条形基础及24个柱基、桩基正在开挖施工,完成架空层1/2满堂架搭设及相应范围内的柱砼浇筑; 12-5#学生公寓完成孔桩80个,余54个孔桩、柱基正在施工。



工程质量

发现12-5#学生公寓存在部分桩承台未按设计图纸施工。



安全环保

迎接贵阳市、花溪区安全督查工作;安全生产处于受控状态。节后工人安全教育在进行中。文明施工和环境保护意识较差。在施工用电专项检查中。检查出的安全隐患,由监理开出整改通知书,让施工方整改闭合,监理复查后,送建管部备案。



下周重点

投入民工人数仅150人左右,应投人数300人,造成工程进度滞后,部分工作面闲置,尤其是食堂主楼施工民工投入严重不足,需要加大力度督督促承包人增加投入。 由于现场地质情况较差,个别遇到溶洞的孔桩和少量一次性孔桩开挖偏差还在处理中,需高度关注技术管理工作,避免对施工进度造成影响。



场平工程

省建四公司

施工进度

由于禁运对外运输渣料(待修复危桥),本周70#71#72#地块仅完成0.5万方的挖方量,其余施工开挖基本处于停工状态;58号地块等沙场占地范围本周二已经可以施工,本周主要进行地表清理工作,为下一步做爆破做准备;本周32号、70号挡土墙地基继续施工,除AB段基础预计220号进行验收,其余基槽已经施工完成待砌基础。



工程质量

本周无正式工程质量验收,挡土墙工程已进行预验收,待AB段施工完再一次性验收。



安全环保

本周未发生安全、环保事故,主要是32号、70号挡墙地基开挖和砂场地块清表施工,外运石渣因危桥待修复而停工。



下周重点

①施工场地内的高压线搬迁问题尚未得到解决,影响9#12#13#地块的后续施工,继续催促有关方解决。

②由于市政单位爆破施工的原因,部分渣石垮落在73#74#地块中,影响该区域的土方开挖工作,继续协调解决。





详勘工程

省水电院

施工进度

本周终孔11个,总进尺127.4



工程质量

本周未发生质量事故,工程质量受控。



安全环保

本周未发生安全、环保事故;施工面积小、工作量小。工人和设备相

对少。安全生产处于受控状态;督促监理部的安全控制工作。



下周重点

施工进度严重滞后,要进一步督促承包人增加投入和加强管理;施工现场经常无技术员指导工人施工,需要加强督促与管理。



工程大事记

120122141516日,建管部分别组织对一期工程Ⅰ、Ⅱ、Ⅲ标段进行施工临时用电安全专项检查。

22012215下午,建管部主持召开《迎接贵阳市安全生产督查和花溪区安全生产检查布署任务专题会议》。





工程照片

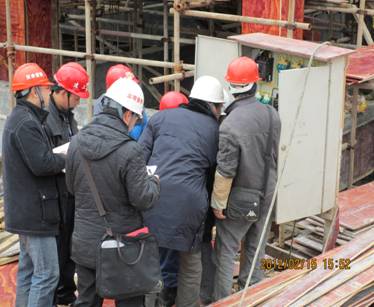

                                              建管部组织对中铁五局作施工用电专项检查



                                               建管部组织对建工集团作施工用电专项检查

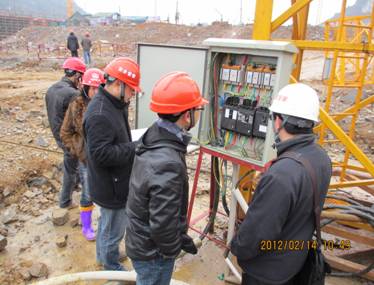

                          建管部组织对中铁二局作施工用电专项检查

             .

                                                  建管部派人参加花溪区安全生产会议





【责任编辑】王杰

关闭

Copyright © 2010 贵州师范大学花溪校区建设项目指挥部、贵州师范大学党委宣传部 . All Rights Reserved.
电话:0851-6701355 0851-xxxxxxx 技术支持: 贵州师范大学新闻网技术部
