贵州师范大学花溪校区工程建设工作周报
填报部门:中水顾问贵阳院贵州师范大学花溪校区工程建设管理项目部
工作时段:3月18日-3月25日
填报日期:2012年3月26日
工作内容 |
一周工作情况 |
备 注 | |||
项目策划 |
|
| |||
报批报建 |
1. 修规修改图纸、总图报送规划局审查,一期单体方案报建; 2. 将各施工标段办理施工许可证所需资料报送花溪区建管局审查。 |
| |||
招标(询价)与合同管理 |
一、招标及资格预审文件、公告类 1、审核道路及管网施工招标文件并提请指挥部审批; 2、对投标人提出的一期边坡施工招标文件疑问组织相关单位进行回复并提请指挥部审批后,发回复函; 3、跟踪一组团I标段(学生中心12-1及学生公寓12-2~12-5)铝合金门窗工程采购招标及墙地砖招标相关事宜; 4、跟踪一组团II标段(学生公寓12-6~12-11)铝合金门窗工程采购招标及墙地砖招标相关事宜; 5、跟踪一组团III标段(实验室及公共教学楼)铝合金门窗工程采购招标及墙地砖招标相关事宜; 6、准备二组团项目详勘招标的相关事宜; 7、准备图书馆设计竞争性谈判的相关事宜; 8、跟踪新校区项目建设景观绿化设计招标相关事宜; 9、根据指挥部的审核意见修改完善一组团运动场边坡施工竞争性谈判文件; 10、与指挥部对接一组团学生中心厨具采购的相关事宜;
二、清单及组价类 1、审核凤翔山高低位水池、泵房工程量、计价; 2、同建工集团四公司人员、中水贵阳院监理、业主共同对挖机台班费进行询价; 3、统计三个标段砌筑工程中加气混凝土砌块的单方价格; 4、估算楼地面瓷砖面层总价取费后的单方价格; 5、拍照记录3月份工程形象进度; 三、合同类 1、跟踪市供电局电力设计院承担一组团工程电力设计合同; 2、二组团设计I、II、IV标段合同签订完成;
四、其它 1、编写并提交关于“请予尽快启动二组团运动场高边坡施工招标”的函; 2、编写并提交关于“请予尽快启动新校区永久用电项目1#开闭所、相关环网柜及配电所施工招标”的报告; 3、编写并提交关于“请予尽快启动一组团实验楼PVC塑胶地板采购、施工安装招标”的报告; 4、对接一期单体Ⅳ标、图书馆设计、招标二期运动场施工、道路及管网施工监理、一期边坡施工、一期电梯采购及安装、一号学生中心(学生食堂)设备设施招标相关工作; 5、鉴于工期较紧,指挥部同意将二组团运动场的详勘工作委托中水贵阳院承担; 6、新校区项目建设永久用水工程确定按照公开招标的方式选定实施企业; 7、鉴于工期紧、任务重,为避免相互干扰,便于项目施工管理,指挥部决定将一组团各标段内的台地边坡交由各标段承包商承担,适时签订相关补充协议。 8、鉴于一组团项目各标段进度较快,为有效地解决各标段备料所需的资金周转,同意在第一次进度款支付申请时,尽可能地简化审核程序,缩短审批时间;
|
| |||
设计与技术管理 |
1. 二号运动场方案的到使用单位认可,设计开始施工图设计工程; 2. 一期项目开闭所调整至4#学生公寓首层,已确定平面布置方案,设计单位进行施工图修改; 3. 科城设计完成二期文理科组团平面方案初稿设计; 4. 参加新建办组织的二号学生生活区、学生中心方案讨论; 5. 10、11号楼地基初勘报告完成,地勘单位建议固结灌浆对地基进行处理后,采用独立柱基础,已发科城设计; 6. 组织指挥部、地勘、设计、施工、监理、审计部门,对单体3标段出现的深孔进行专题讨论,并确定处理方案; 7. 整理、落实下周二校行政楼图纸会审资料; 8. 收到省院对师大新校区一期工程外立面二次装修设计方案审查意见并转二装设计单位修改完善施工图设计、工程量清单及组价; 9.收到地环学院对师大新校区景观绿化设计竞赛方案深化设计的审查意见,并转设计单位完善施工图设计、工程量清单及组价; |
| |||
施 工 管 理 |
工 程 名 称 |
承包人 |
分项 |
|
|
一期Ⅲ标教学楼、实验楼 |
中铁二局 |
施工进度 |
本周现场施工进度未能按计划完成,主要原因是:一期“三标”施工现场地质情况较为复杂,基础开挖工作中遇到溶洞,开挖深度超出设计标高,目前余16个基础仍在继续施工,影响现场单体结构施工;加之现场人力源配备不足,现场局部工作面处于闲置的状态,造成现场施工进度滞后。 本周总体形象进度如下: 公共实验楼:A区1~8轴屋面炮楼进行模板制作安装,钢筋绑扎,完成85%,一、二层模板拆除,垃圾清理,目前进行内墙砌筑前的准备工作;8~13轴屋面女儿墙砌筑完成,一层地面砼浇筑完成60%,内墙砌筑完成40%; B区1~10轴三层楼地面梁、板混凝土浇筑完成,四层楼地面现阶段进行满堂架搭设,模板安装,完成60%;11~24轴三层满堂脚手架搭设基本完成,目前进行模板制作安装,梁板钢筋绑扎,完成40%;C区1-16轴二层楼地面砼浇筑完成,三层进行梁、板钢筋绑扎,模板制作安装,完成70%,预计26日能进行砼浇筑,基础孔桩方面,由于现场地质情况较为复杂,仍余2个超深桩孔等待设计,地勘进行处理,提出施工方案。 公共教学楼:1#楼五层满堂脚手架搭设,模板安装制作,完成60%; 2#楼二层楼地面砼浇筑完成,三层满堂架搭设,模板安装,柱子钢筋绑扎焊接,完成50%;3#楼基础地梁砼浇筑已基本完成,4-12轴进行首层满堂架搭设,模板安装,但由于现场地质情况较为复杂,目前仍有3个基础孔桩开挖深度超20米,根据设计方案准备作机械成孔施工;4#、5#楼目前剪力墙钢筋制作,基本完成,目前进行模板关设作业,完成70%,局部区域首层满堂架搭设,模板安装,钢筋绑扎,完成50%;基础孔桩方面,由于施工现场地质情况复杂,开挖工程中出现溶洞,仍余15个基础孔桩还未成形,影响单体结构施工,照成工程进度滞后;6#楼基础开挖全部完成,目前低跨进行垫层砼浇筑,高跨地梁基槽开挖,完成75%。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周没有发生轻伤及以上事故,安全生产、环境保护基本受控;中铁二局施工项目部已各施工班组增加了兼职(“群众”)安全员,并佩戴了安全员标志。现场仍有少部分工人不带安全帽或安全帽不系带,高空作业不系安全带等,建管部3月13日、15日~17日现场取证的违章照片,已及时发给宏达监理部,但监理部未按规定向施工单位发出处罚通知;施工用电基本正常;外脚手架基本按要求搭建;大部分孔洞已浇筑混凝土基础,其余孔洞已基本安全围档;3月22日建管部组织,业主、宏达监理部、中铁二局施工项目部参加,进行《贵州师范大学花溪校区建设项目安全生产、文明施工措施完成情况核查》,检查结果基本满足要求。 |
| |||
下周重点 |
1、督促施工单位安全管理人员加大现场管理力度,建管部继续约谈宏达监理部负责人,加强安全管控履职,主动进行安全监理;3月27日进行《贵州师范大学花溪校区建设项目安全生产、文明施工及环境保护》月检查。 2、由于工期紧张,现场人力资源配备不足,影响现场施工进度,督促施工单位加大人力资源的投入, 3、由于施工现场地质条件复杂,及时同设计,地勘部门对现场基础异常孔,随时跟进,发现问题及时处理,避免施工进度受到滞后。 |
| |||
一期Ⅱ标学生公寓12-6~11栋 |
省建总公司 |
施工进度 |
本周施工进度基本按计划完成。 6#学生宿舍楼:完成主体五层柱、六层梁板混凝土浇筑,本周完成工程量90%。 7#学生宿舍楼:完成四柱、五层梁板混凝土浇筑,本周完成工程量85%。 8#、9#学生宿舍楼:完成五层柱六层梁板混凝土浇筑,本周完成工程量90%。 1#运动场场平、挖排水沟;运动场挡土墙已砌筑完毕。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周没有发生轻伤及以上安全事故,安全生产、环境保护基本受控;施工单位现场安全管理人员基本履职;经与安全监理员座谈后,现场安全管理有所改善;高空作业仍有少数作业人员不系扣,需进一步加强管理。外脚手架按要求搭建;施工用电基本正常;两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施以及现场操作与指挥人员违规、违章的管理措施已上报监理部;现场安全网与人行通道设施有待进一步完善;安全管理人员安全标志佩戴有待完善;3月21日建管部组织,业主、贵阳院监理部、省建总公司施工项目部参加,进行《贵州师范大学花溪校区建设项目安全生产、文明施工措施完成情况核查》,结果基本满足要求。 |
| |||
下周重点 |
1、继续检查监理单位安全管理相关事项落实效果;督促施工单位加大力度对现场的安全网及人行通道等安全设施的完善; 3月27日进行《贵州师范大学花溪校区建设项目安全生产、文明施工及环境保护》月检查。 2、6#、8#、9#宿舍楼主体封顶 |
| |||
一期Ⅰ标学生中心、学生公寓12-2~5栋 |
中铁五局 |
施工进度 |
本周现场施工进度基本按计划完成。 1#学生中心主楼:一层回填室内,完成工程量50%。 主楼(1-1)至(1-14)交(1-A)至(1-E)安装梁板钢筋。本周完成工程量90%。 副楼基础开挖完成80%。 2#、3#学生宿舍楼:负一层外墙砌砖完成工程量40%。主体六层绑扎柱钢筋、安装梁板模。高跨三层放线、搭设满堂架、焊接柱钢筋。低跨:五层安装梁板模。高跨:四层放线、搭设满堂架、焊接柱钢筋。本周完成工程量85%。 12-4#学生公寓:一层完成砌砖工程量45%。主体:低跨:一层、二层外隔墙砌砖;屋面层安装梁板模。高跨:安装四层梁底板,绑扎三层柱钢筋。本周完成工程量90%。 5#学生宿舍楼:主体低跨:五层完成混凝土浇筑;中跨二层搭设满堂架、安装梁底板模。高跨六层搭设满堂架及焊接柱钢筋。本周完成工程量70%。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周没有发生轻伤及以上事故,安全生产、环境保护基本受控;施工单位现场安全管理人员基本履职;经与安全监理员座谈后,现场安全管理有所改善;现场安全帽佩戴有所改进,但高空作业仍有少数作业人员不系扣。外脚手架按要求搭建;施工用电基本正常;两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施以及现场操作与指挥人员违规、违章的管理措施已上报监理部;现场人行通道及安全网搭建相对其它两个单体施工单位做的较好;3月21日建管部组织业主、贵阳院监理部、中铁五局施工项目部参加,进行《贵州师范大学花溪校区建设项目安全生产、文明施工措施完成情况核查》,结果基本满足要求。 |
| |||
下周重点 |
1、继续检查监理单位安全管理相关事项落实效果,3月27日进行《贵州师范大学花溪校区建设项目安全生产、文明施工及环境保护》月检查。 2、12-4#宿舍楼低跨主体封顶、副楼请地勘、设计出方案 |
| |||
|
一期Ⅳ |
省建五公司 |
施工进度 |
本周承包商主要对临时营地搭建,施工水池安装,水管铺设,进行单体施工前的准备工作。 |
|
安全环保 |
本周没有发生轻伤及以上事故,安全生产、环境保护受控;3月23日,已要求省建五公司在孔桩施工前要将专项方案上报监理审批;建管部已将《贵州师范大学花溪校区建设项目安全生产、文明施工及环境保护法律法规汇编》发给省建五公司,并要专职安全员认真学习,便于现场管理。 |
| |||
| |||||
下周重点 |
1、关注施工单位安全体系的建立和专职安全员现场管理能力。 2、要求承包人完成临时设施搭建。 |
| |||
|
场平工程 |
省建四公司 |
施工进度 |
由于禁运对外运输渣料(待临时道路修复),现场无法安排外运施工本周施工进度未按计划完成。 本周工程进度形象如下: 5#~8#地块开挖石方就地回填至砂场1号公路附近区域,完成工程量2万m³; 32#AB段挡土墙毛石砌筑完成,目前进行70#挡土墙进浆砌毛石施工。 |
|
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周没有发生轻伤及以上事故,安全生产、环境保护受控;监理安全员基本履职、施工单位的安全管控基本到位;继续催促上报6#、7#地块爆破施工安全方案,施工单位项目经理对安全管理与控制不够重视。 |
| |||
下周重点 |
1、继续督促完成爆破施工安全方案,想法让施工项目经理重视施工安全管理。 2、施工场地内的高压线搬迁问题尚未得到解决,影响5#、6#地块的后续施工,继续催促有关方解决。 3、由于外运临时道路的修复工作已经开始,跟进外运临时道路的修复施工情况,督促施工单位加快施工进度。 |
| |||
详勘工程 |
省水电院 |
施工进度 |
本周承包商主要对会议中心,学生礼堂两个地块进行地质勘探,完成终孔16个,总进尺约200米。 |
| |
工程质量 |
本周未发生质量事故,工程质量受控。 |
| |||
安全环保 |
本周没有发生轻伤及以上事故,安全生产、环境保护基本受控。 |
| |||
下周重点 |
1、行政楼详勘安全生产。 2、施工进度严重滞后,要进一步督促承包人增加投入和加强管理;施工现场经常无技术员指导工人施工,需要加强督促与管理。 |
| |||
工程大事记 |
1、2012年3月21~22日,建管部组织进行《贵州师范大学花溪校区建设项目安全生产、文明施工措施完成情况核查》,结果基本满足要求。 |
| |||
工程图片 全安全领导小组对中铁五局施工项目安全防护、文明施工措施完成情况进行检查。

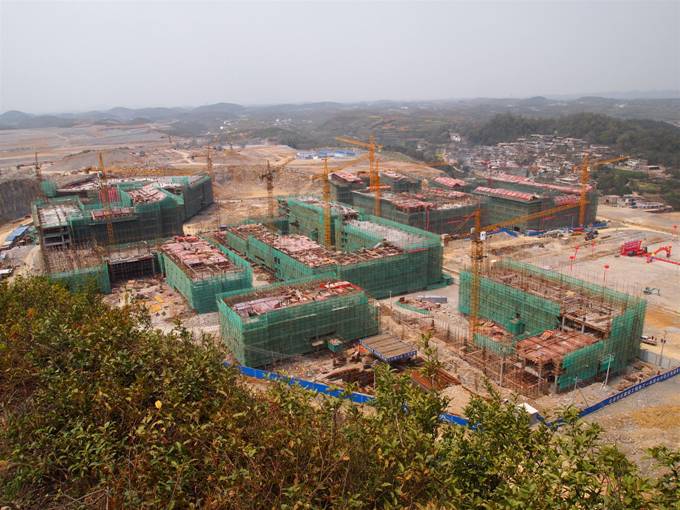

中铁五局标段、省建工集团标段学生中心、宿舍楼施工现场

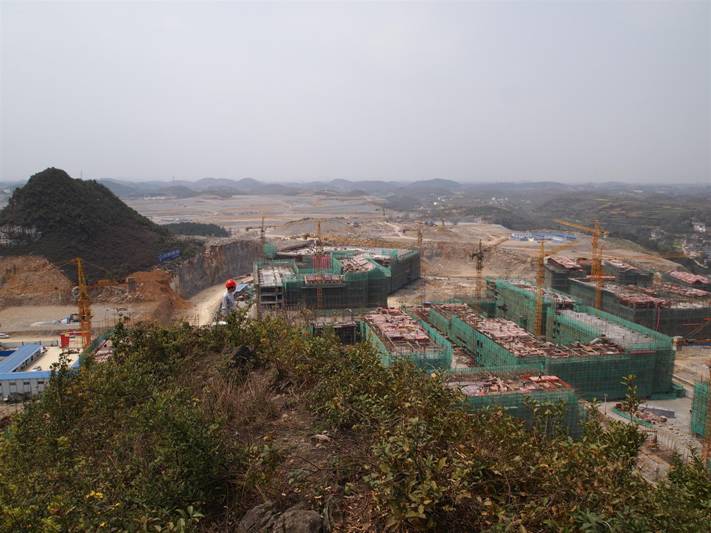

中铁五局标段施工现场全景
|
