贵州师范大学花溪校区工程建设工作周报



填报部门:中水顾问贵阳院贵州师范大学花溪校区工程建设管理项目部

工作时段:311-3月17

填报日期:2012318

工作内容

一周工作情况



项目策划

参加后勤集团组织的与供水公司合作模式讨论会



报批报建

1.    市规划局意见:建筑总平面与鸟瞰图不符,还需修改;

2.    将各施工标段办理施工许可证所需资料报送花溪区建管局审查。



招标(询价)与合同管理

一、招标及资格预审文件、公告类

1、按指挥部审核意见完善一组团运动场边坡挡墙施工竞争性谈判书;

2、边坡、道路及管网施工监理标开标;

3、图书馆设计二次招标公告及招标文件发布;

4、审核总图道路及管网招标文件;

5、审核校园环境工程施工招标文件;

6、一组团电梯采购及安装招标文件发出;

7、跟踪一组团III标段二装设计工程量清单编制情况;

8、进行一组团项目I、IIIII标段内墙及地面装饰材料采购的跟踪管理;

9、进行一组团项目I、IIIII标段铝合金门窗采购的跟踪管理;

10、与指挥部采购组对接总图管网招标项目范围;

二、清单及组价类

1、审核一组团单体施工III标施工预付款;

2、完成12-7宿舍楼合同价设计图抽筋。

3、完成公共实验楼柱梁抽筋

4、完成12-23学生宿舍楼钢护筒单价审核

5、正在审畜水池、泵房、安装量与价。

6、测算2标房心回填采用预制板盖板和回填造价对比;

7、估算12标各楼之间可能发生挡墙支护的挡墙工程量;

8、对接一组团学生中心设备设施采购工程量清单;

9、跟踪新校区景观绿化施工招标工程量清单及组价编制情况;

1012-89号楼算量模型进行中;

11、完成中铁五局呈报地面瓷砖的单方造价进行审核

12、辅助完成316日下午关于各施工单位工程进度款支付问题会议的会议记录

三、合同类

1、按指挥部审核意见完善一期Ⅲ、Ⅳ标二次装修设计合同中有关条款;

四、其它

1、编写并提交关于“尽快委托二组团运动场高边坡设计”的函;

2、编写并提交关于“请予尽快启动新校区永久用电项目1#开闭所、相关环网柜及配电所设计”的报告;

3、编写并提交关于“请予尽快启动二组团工程地质详勘”的报告;

4、对接一期单体Ⅳ标、景林绿化设计、图书馆设计、招标二期运动场施工、道路及管网施工监理、一期边坡施工、一期电梯采购及安装、一号学生中心(学生食堂)设备设施招标相关工作;

5、就一组团IIIIII标段进度款支付可能存在的问题组织相关单位及部门进行讨论;





设计与技术管理

1.      与市建院商议二号学生运动场方案、边坡处理形式;

2.      与地勘单位、科城设计沟通,确定3号学生公寓120121#基础处理方案;

3.      与省建院、地勘单位沟通处理3#教学楼、C区实验楼深孔处理方案;

4.      45#教学楼施工图错、漏、疏问题太多,与省建院对接处理;

5.      师大教务处、物电学院等使用单位确认电路使用图;

6.      电气开闭所设计配合;

7.      发出行政楼施工图;

8.      配合边坡设计单位对龙文山边坡支护进行修改;

9.      设计确认厂家设计的窗型图;

10.工程技术部人员职责、分工会议。



施 工 管 理

承包人

分项





一期Ⅲ标教学楼、实验楼

中铁二局

施工进度

本周现场施工进度未能完全按计划完成。主要体现在:公共实验楼C区、3#4#5#公共教学楼基础开挖进度严重滞后,较计划独基、桩孔成型共计少完成19个。查询原因是:孔桩班组人力资源严重不足;施工场地地质情况复杂,需地勘及设计人员现场处理的桩孔较多,如实验楼C区剩余2个超深桩孔机械成孔后发生坍塌,需设计、地勘出具处理方案;3#教学楼超深桩孔机械成孔后持力层迟迟未被地勘确认;4#5#教学楼基础桩孔开挖后遇溶洞需设计提供处理方案等。

本周总体形象进度如下:

公共实验楼:

AA-1A-8轴屋面板混凝土浇筑完成,A-8A-13轴一层填充墙基础砌筑完成;

BB-1B-10轴三层满堂脚手架搭设、模板安装及钢筋绑扎完成,B-11B-24轴二层梁板混凝土浇筑完成,二层满堂脚手架搭设完成,柱钢筋绑扎完成;

C区机械成孔完成4个,余2个超深桩孔待地勘、设计处理,目前正进行完成基础部位柱钢筋绑扎及满堂手脚架搭设。

公共教学楼:

1#楼四层楼面混凝土浇筑完成,四层满堂脚手架搭设完成,四层立柱钢筋绑扎完成,目前正绑扎五层楼面梁、板钢筋

2#楼完成三层楼面梁、板钢筋绑扎完毕;

3#楼孔桩机械成孔完成2个,仍余8个未成孔验收;

4#5#楼剩余19个孔桩未完成开挖验收,其中6个桩孔遇溶洞

待设计出具处理方案,成型基础部位进行地梁基槽开挖、钢筋绑扎及混凝土浇筑,完成40%地梁施工;

6#楼进行连廊部位孔桩开挖施工,主体部位基础施工全部完成。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

  本周未发生轻伤及以上事故,安全生产、环境保护基本受控;建管部向施工单位负责人提出现场安全管理人员偏少的要求,正在落实过程中;314日建管部组织各建单位召开“3.9”塔吊钢筋坠落事件剖析会,要求加强现场管理力度,施工、监理安全管理人员,必须佩戴明显安全标志进行现场管理。31315日取证的现场违章照片,建管部已发给宏达监理部,但监理部未按规定向施工单位做罚款处理;施工用电基本正常;外脚手架基本按要求搭建、大部分孔洞已进行围档;两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施和现场操作与指挥人员违规管理措施于313日报送到监理部,并报建管部备案。



下周重点

1、木工、钢筋工投入人数不足,部分工作面闲置,需要加大力度督促承包人增加投入;

2C区公共实验楼余2个超深孔及3#公共教学楼余8个超深桩孔均需机械成孔,成孔后地勘、设计配合验收工作量较大,需加强协调力度,确保验收及时进行;

345#教学楼余近20个孔桩基础未完成,严重影响整个单体施工进度,需加大督促协调力度,督促承包单位加大人工投入,跟踪设计及时提供特殊桩孔处理方案。

4督促施工单位增加的安全管理人员到位,建管部约谈宏达监理负责人,加强安全管控履职,主动进行安全管理;承包人313报送到监理部的安全措施的审批与现场落实



一期Ⅱ标学生公寓12611

省建总公司

施工进度

本周施工进度基本按计划完成100%

6#学生宿舍楼主体四层柱、五层梁板混凝土浇筑完成。

    7#学生宿舍楼主体三层柱、四层梁板混凝土浇筑完成。

8#9#学生宿舍楼主体1-A~1-F区域六层楼面梁钢筋绑扎,2-A~2-F区域五层满堂脚手架安装搭设、楼面梁模板安装,轴线1-G~1-W2-G~2-P区域四层柱、五层梁板混凝土浇筑完成。



工程质量

已浇筑楼面板出现局部龟裂现象,目前正跟踪查找原因。



安全环保

  本周没有发生轻伤及以上安全事故,安全生产、环境保护基本受控;施工单位现场安全管理人员基本履职;再次与安全监理员座谈,要大胆、主动抓好现场安全管控工作;对现场塔吊运行时存在司机未按电铃、高空作业未正确系带等问题,要求监理按《贵州师范大学花溪校区建设项目奖惩条例》进行管理。外脚手架按要求搭建、施工用电基本正常;继续要求监理催促完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施以及现场操作与指挥人员违规、违章的管理措施。



下周重点

112-1012-11#楼地块尽快完成移交。

2、体育场的修改施工图和挡土墙尽快完成。

3、进度款是否按正式清单报量。

4针对出现的局部楼面板出现龟裂现象,将会同施工项目部、监理项目部查找原因,根据原因共同制定整改方案,并督促落实。

5加大力度督促监理主动进行安全管理,继续催促监理要求承包人提交两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施、现场操作与指挥人员违规措施、违章的管理措施;检查监理单位安全管理相关事项落实效果。



一期Ⅰ标学生中心、学生公寓1225

中铁五局

施工进度

本周现场施工进度基本按周计划进行,但施工进度仍然落后于总进度,体现在:12-1#学生中心副楼基础由于地质情况复杂,施工进度缓慢。

本周总体形象进度如下:

一号学生中心主楼1-1—1-9轴完成四层楼面梁、板砼浇筑;1-10—1-14轴完成三楼楼面梁板钢筋绑扎,验收合格后可进行砼浇筑;副楼16个孔桩施工完毕,目前正进行独立柱基施工。

 12-2#3#学生公寓H-L1-13完成四层楼面砼浇筑;H-L14-24轴完成四层楼面钢筋绑扎;A-D1-12流水作业完成二层、三层楼面梁板钢筋绑扎。

12-4#学生公寓1-14轴完成五层楼面模板安装,19-32轴完成二层楼面砼浇筑。

12-5学生公寓R-U轴完成三层楼面模板安装,正进行三层楼面梁板钢筋帮扎;H-R轴剩余3个独立柱基坑已完成开挖,钎探持力层合格后即可隐蔽;A-H轴进行五层楼面梁板钢筋绑扎。



工程质量

已浇筑楼面板出现局部龟裂现象,目前正跟踪查找原因



安全环保

本周没有发生轻伤及以上事故,安全生产、环境保护基本受控;施工单位现场安全管理人员基本履职;已找监理安全人员交谈要大胆、主动抓好现场安全管理工作,多用些时间放在现场安全管理上;要求监理对现场塔吊运行时存在司机未按电铃、高空作业未正确系带等问题,按《贵州师范大学花溪校区建设项目奖惩条例》进行管理。外脚手架按要求搭建、施工用电基本正常;继续催促监理要求施工单位完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施以及现场操作与指挥人员违规、违章的管理措施。



下周重点

112-23#学生公寓121-1#121-2#122#孔位独立柱基坑根据地质条件拟将现有破碎岩层作为持力层,需设计复核验算,该工作已持续较长时间,需加大跟踪协调力度,及早提交设计确认处理方案;

2、针对出现的局部楼面板出现龟裂现象,将会同施工项目部、监理项目部查找原因,根据原因共同制定整改方案,并督促落实。

3、加大力度督促监理主动进行安全管理,催促完善两台塔吊间交差施工的安全保证措施、塔吊大臂下400V线路的安全保护措施、现场操作与指挥人员违规措施、违章的管理措施;检查监理单位安全管理相关事项落实效果。



场平工程

省建四公司

施工进度

  由于禁运对外运输渣料(待修筑绕桥便道),本周主要开挖沙场一带地块,石渣用于一号道路回填备料, 6#7#13#地块主要进行就地回填工作,32#地块进行碾压回填;本周32#挡墙AB段毛石砌筑。



工程质量

本周未发生质量事故,工程质量受控。



安全环保

本周没有发生轻伤及以上事故,安全生产、环境保护受控;监理安全员基本履职、施工单位的安全管控基本到位;继续催促上报6#7#地块爆破施工安全方案,施工单位对安全管理与控制不够重视。



下周重点

外运道路未解决好所以施工单位无法进行外运工作,请业主及时与相关部门协调解决。



一期Ⅳ

省建五公司

安全环保

本周没有发生轻伤及以上事故,安全生产、环境保护受控;314日会上要求施工组织架构的专职安全管理人员,必须有现场经验、责任心强、执行力强。



下周重点

关注施工单位安全体系的建立。



详勘工程

省水电院

施工进度

本周终孔5,总进尺83



工程质量

本周未发生质量事故,工程质量受控。



安全环保

本周没有发生轻伤及以上事故,安全生产、环境保护基本受控。



下周重点

施工进度严重滞后,要进一步督促承包人加强管理,尽快完成行政楼的钻勘。





工程大事记

2012314,建管部组织召开“3.9塔吊钢筋坠落事件剖析会。



工程照片

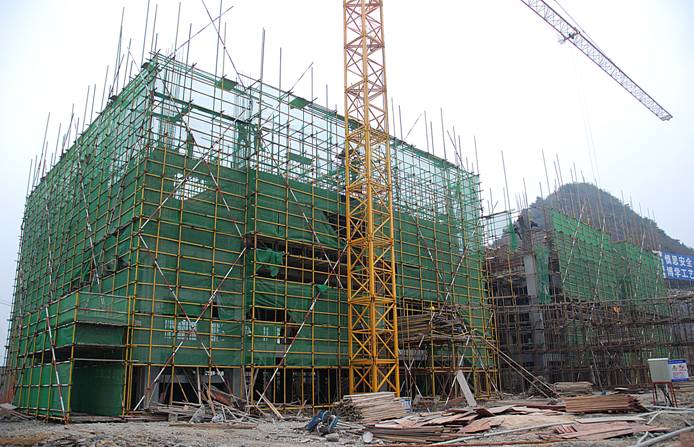

12-1栋学生食堂

12-3学生公寓



12-4学生公寓



12-5学生公寓





12-6学生公寓





12-7学生公寓



12-8学生公寓



12-9学生公寓

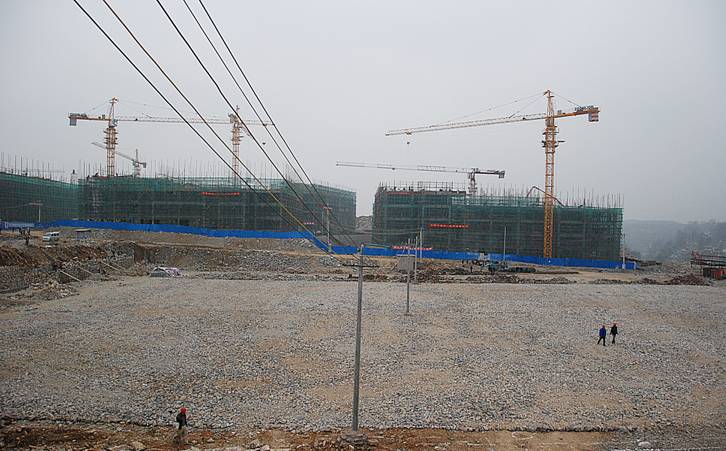

学生宿舍区

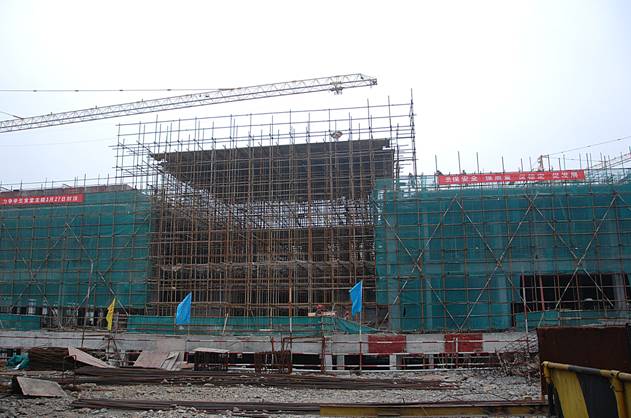

第一教学楼



第二教学楼

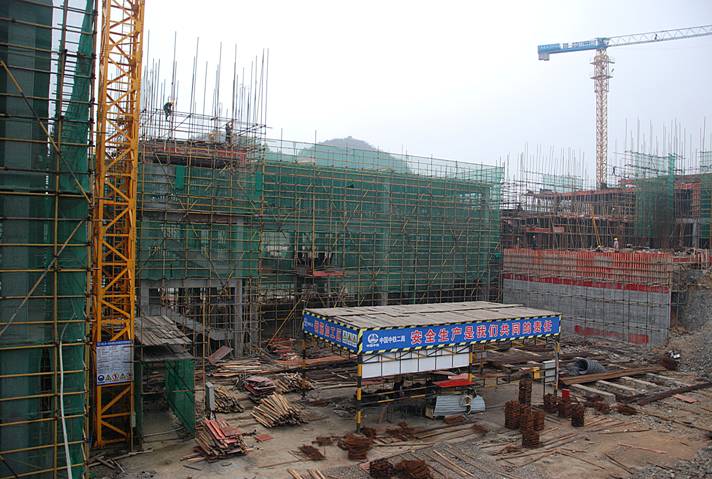

第三、四教学楼

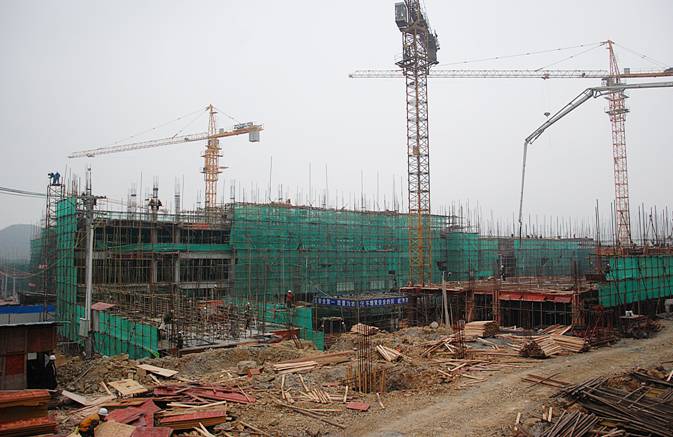

综合实验楼A

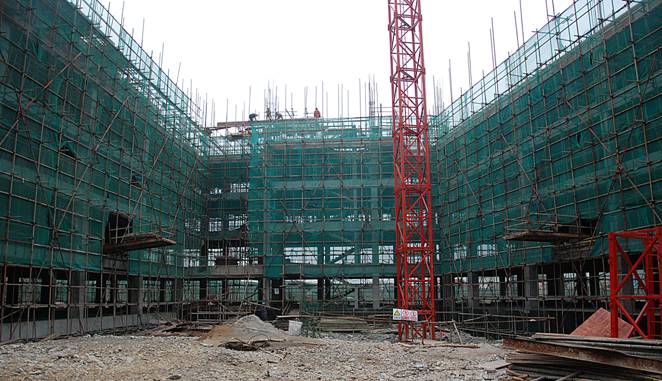

综合实验楼B



综合实验楼C

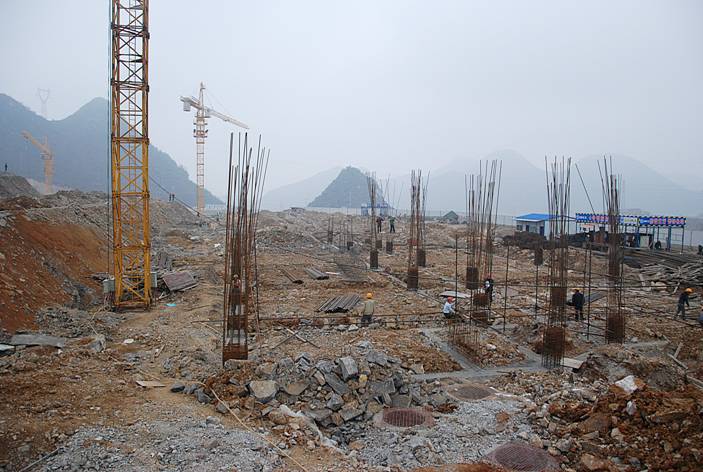

一号学生运动场







【责任编辑】

关闭

Copyright © 2010 贵州师范大学花溪校区建设项目指挥部、贵州师范大学党委宣传部 . All Rights Reserved.
电话:0851-6701355 0851-xxxxxxx 技术支持: 贵州师范大学新闻网技术部
